燈帶看似只是安裝在燈槽內,但木作結構、出線方向、接頭位置及燈帶擺放角度,都會直接影響最後效果。
如果前期沒有預留線路收納與檢修空間,完工後可能出現線材外露、無法回抽,甚至必須更換整組燈帶;燈帶安裝位置不正確,也可能讓光線無法完整呈現,產生明顯斷光區域。
以下分享金安專實際處理的兩個案例。
案例一:線路無法回抽,只能更換燈帶重新藏線
本案原木作施工時,沒有預留讓燈帶線路回抽及收納的空間。進場處理時,不只線路無法拉回木作內部,連基本調整都無法進行,造成接頭與線材明顯外露。

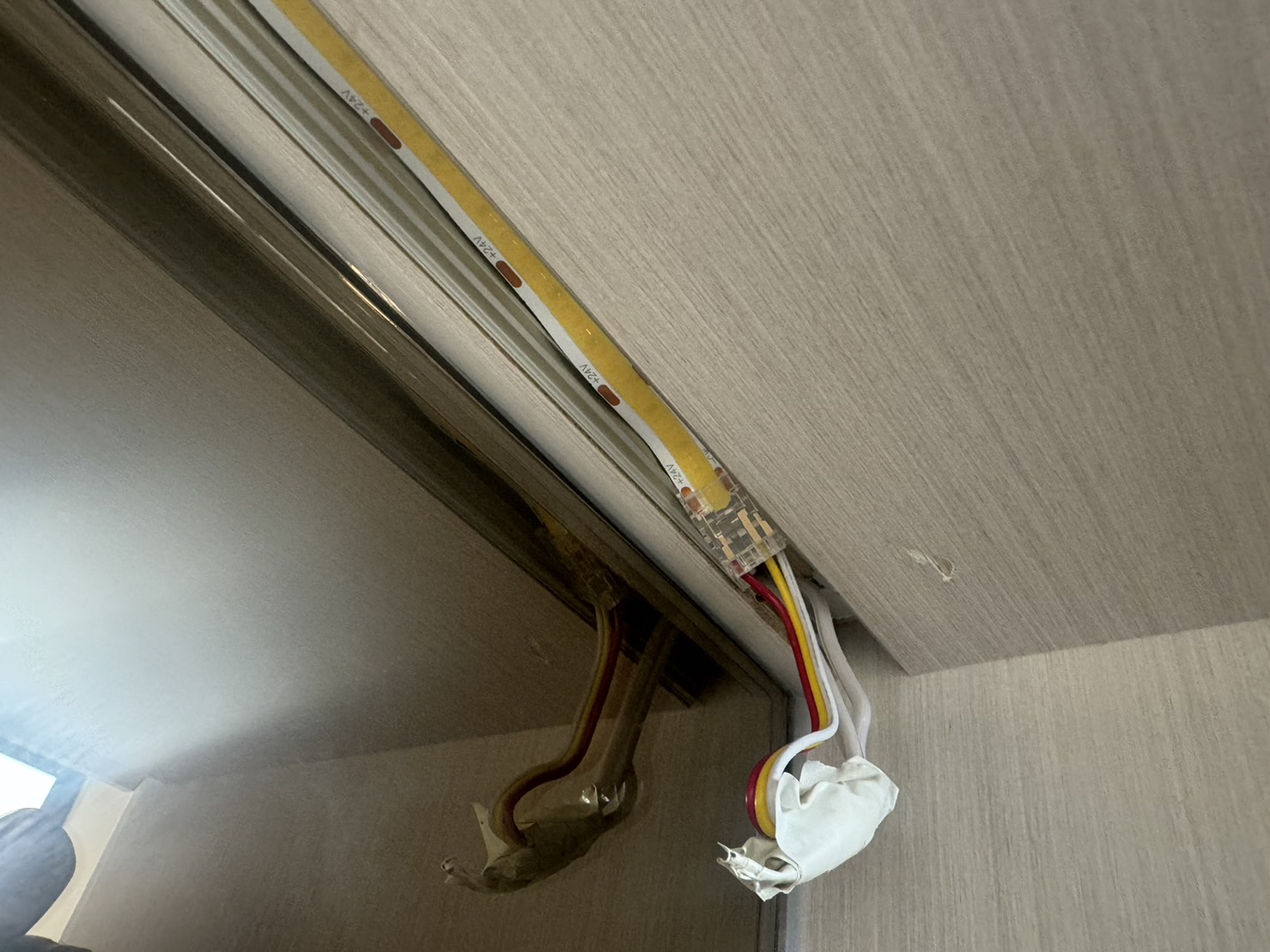

照片說明:原木作內部沒有預留回抽及藏線空間,燈帶末端的接頭與線路只能外露。
由於原有燈帶長度太短,調整後已無法繼續使用,因此金安專重新更換整組燈帶,再依照現場有限的空間重新安排接線與藏線方式,以符合業主希望線路不要外露的需求。

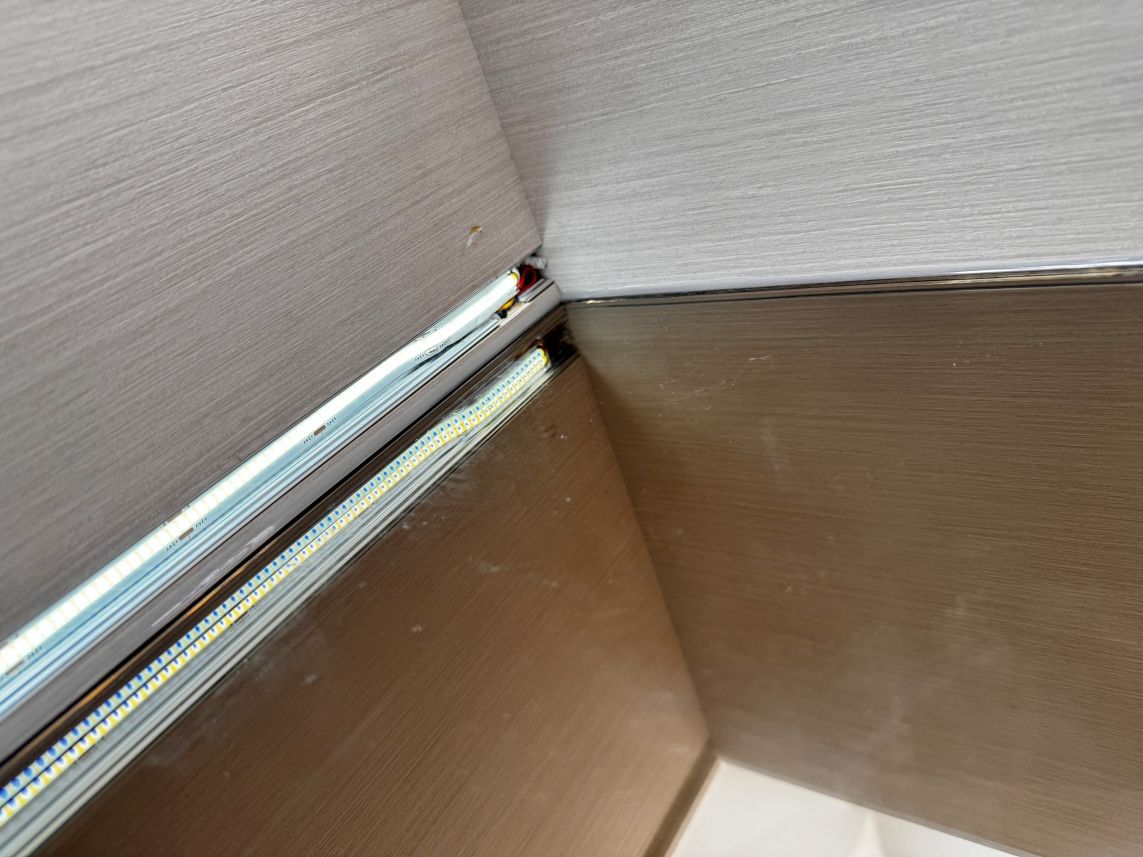

照片說明:更換適合長度的新燈帶後,重新整理末端接線,將原本外露的線材隱藏於有限的結構空間內。
案例二:燈帶位置不正確,造成中間垂直暗區
安裝燈帶後,左右兩側雖然都有亮光並且順暢的漸層下來,但因原本的燈帶位置搭配L轉角會造成兩邊的陰影出現,使中間形成一道明顯的垂直暗區。

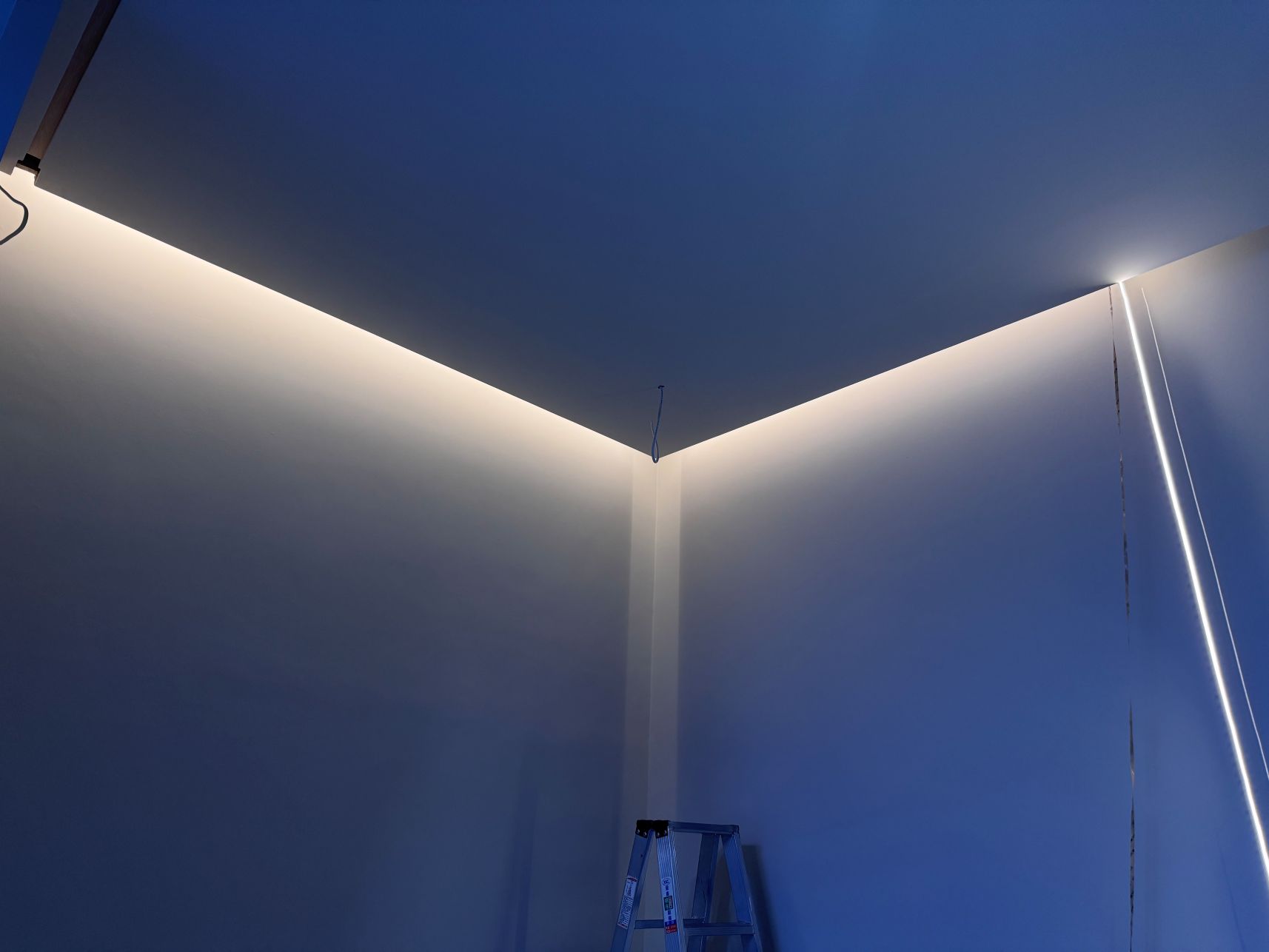

照片說明:燈帶雖然正常發光,但兩側光線在轉折處無法均勻銜接,牆面中間形成垂直暗區。
這類問題並不是單純增加燈帶亮度就能改善,關鍵在於燈帶的位置、出光方向。
金安專現場調整燈帶位置,讓光線能順著牆面及轉折處延伸。重新測試後,兩側光線銜接更加均勻,原本中間的垂直暗區也獲得改善。

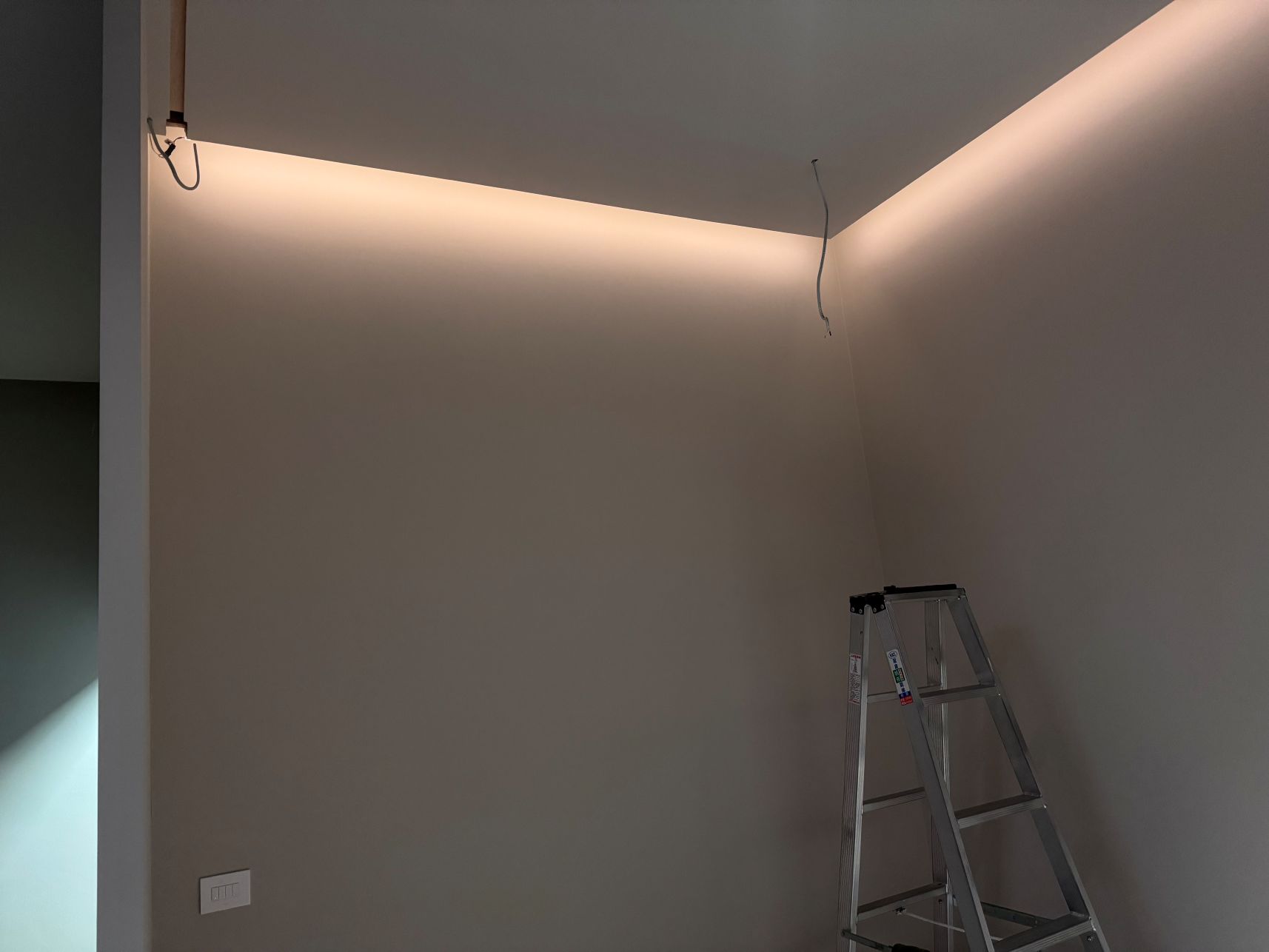

照片說明:調整燈帶位置後,轉折處的光線更加連續,原本明顯的垂直暗區已改善。
裝潢前的重要提醒
燈帶施工不能只預留電源,還需要在木作封板及正式固定前,確認以下項目:
-
燈帶與鋁槽的安裝位置
-
出光方向及與牆面的距離
-
轉角處的光線是否能連續銜接
-
電源線、接頭及驅動器的收納位置
-
線路是否可以回抽及調整
-
是否保留後續檢修與更換空間
-
正式固定前是否完成亮燈測試
同一款燈帶安裝在不同位置,呈現的光線效果可能完全不同。建議在木作封板前,先由金安專協助確認燈帶、驅動器、線路及出光方式,再與設計師、木工及水電師傅進行前置對接。
若等到木作完成後才發現線路無法收納或光線出現暗區,可能需要重新改線、更換燈帶、調整木作或再次到場,相關材料與施工費用也需另外計算。
